吐血整理的装修全流程,从开工前到入住,看完不踩坑
阅读 · 发布日期 2022-04-11 14:59 · admin新房装修是一件非常复杂、繁琐的事情,稍不注意就会掉入陷阱。若不注意装修顺序,没有提前考虑后期生活便利和采购主辅材,容易手忙脚乱,甚至耽误工期不说,还多花冤枉钱。
吐血整理的装修全流程,先点赞收藏这篇干货,你和家人会用得到。记住这些流程,做足功课,没有装修公司敢随便坑你。本篇干货比较长,分三大板块:开工前期、硬装阶段、软装阶段。
!!开工前期!!
装修前准备的工作一定要做足,开工交底装修前不注意这些,你可能就等着吃大亏。
→我要做的事:

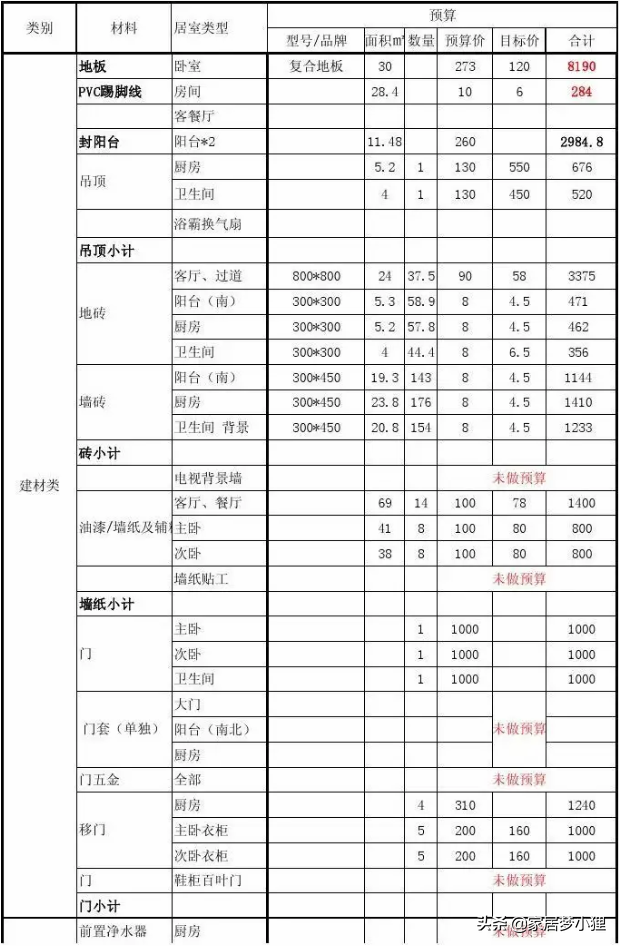

1、做好装修预算,准备拿出多少钱来装修?想装成什么样的家?简装还是豪装?一定做装修预算,不然后面装着装着预算超了,要把钱花在刀刃上。
主辅材预算不宜太低,要保证基本硬装到位,水、电、门、窗、厨、卫全都保证硬装质量,最多不宜超过40%。同时拿出20%左右,作为备用金来应对突发情况。
2、确定装修方式,找装修公司是要全包、半包还是清包?这三种装修方式,简单来说:
全包:装修公司包工包料,业主只需监督即可,拎包入住,省心省力。
半包:业主包主材,装修公司包设计、施工和辅材。
清包:业主包设计、主材和辅材,装修公司包施工。
要是上班族,建议别选清包,不仅非常耗时,需要投入大量的时间,而且非常费体力和精力,要是少个地漏都得再多跑一趟市场。清包装修适合时间十分充裕、主观意愿强且对装修知识要求高的业主,主辅材自己购买,安全和费用可以把控。工薪一族建议半包装修,全包装修是增项加价的重灾区,限制比较多。

3、办理装修许可证,这个一定要办理,以免影响装修工期。小区房装修,需要向物业办理装修许可证,并且缴纳押金。办理完后打印一张装修通知贴在单元门口,告知邻居。
所需的资料:身份证、购房合同、相关资料。
→注意:装修许可证建议自装事件单,相关资料装修公司可以提供。
!!硬装阶段!!

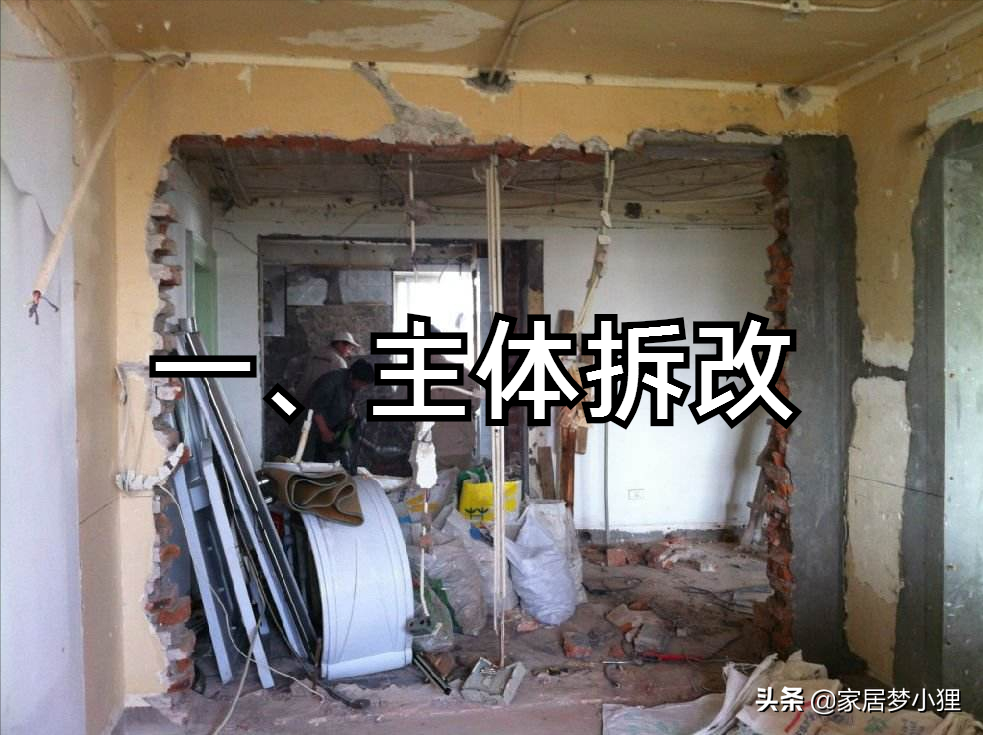

一、主体拆改(7-8天左右)
无论是新房还是老房,装修前都免不了做主体拆改。哪些非承重墙要拆,哪些要砌新墙,都在这个阶段完成。特别注意的是,承重墙千万不能拆。怎么分辨承重墙?户型图或工程图纸上面的黑色墙体,就是承重墙,是不能拆的,拆了会影响安全。
→装修公司要做的事:
铲墙皮、拆除、砌墙、封阳台、清理垃圾、安装中央空调、安装地暖。
→ 我要做的事:
1、联系清运建筑垃圾的车辆。
2、购买马桶、卫浴五金、中央空调(适合面积较大、房间数较多的房子)。
注意:马桶选虹吸即热式的,不买直冲储热式的。
3、确认瓷砖铺贴方式。常见瓷砖铺贴方式有:工字形(也叫错位铺,错落有致,有拉伸效果)、人字形(线条感极强,灵活多变)、直线铺(大方得体,工整简约)、鱼骨铺贴法(效果更大气,但相对费工时和费材料)等。
→ 注意:
△做好地漏保护,用胶布、保护膜封闭地漏,防止建筑垃圾堵塞下水道。
△如果要安装饮水机、净水器、垃圾处理器等,建议把安装师傅约一起来。

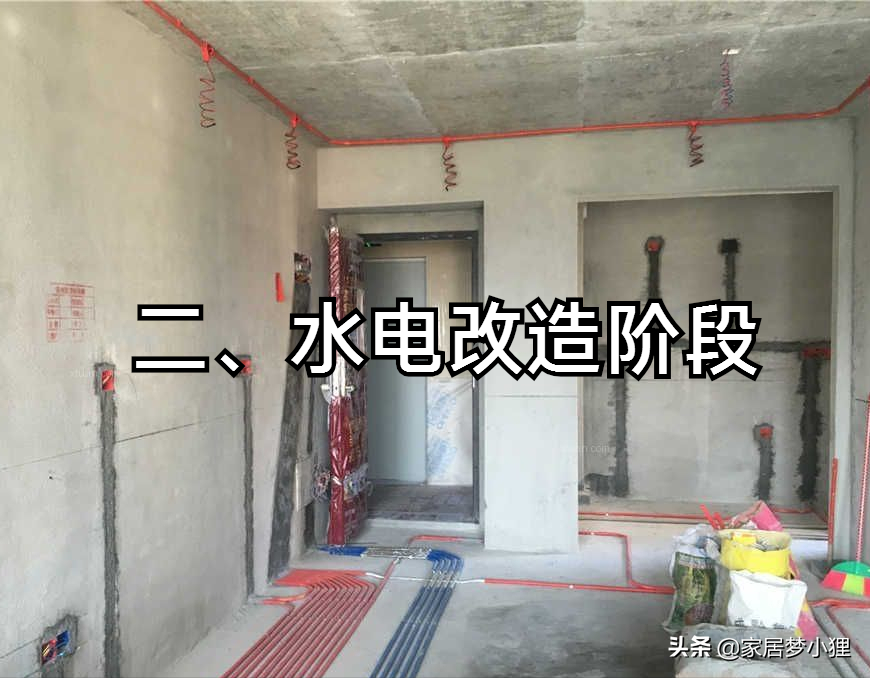

二、水电改造阶段(10天左右)
水电改造属于隐蔽工程,是家装工程的重中之重,水很深,有很多猫腻,预算超支都是常有的事。特别注意的是,水电改造设计方案一定要准确且详细,包括准确的水电定位点,注意“水走天,电走地”的原则,否则后悔都来不及。
→ 装修公司要做的事:

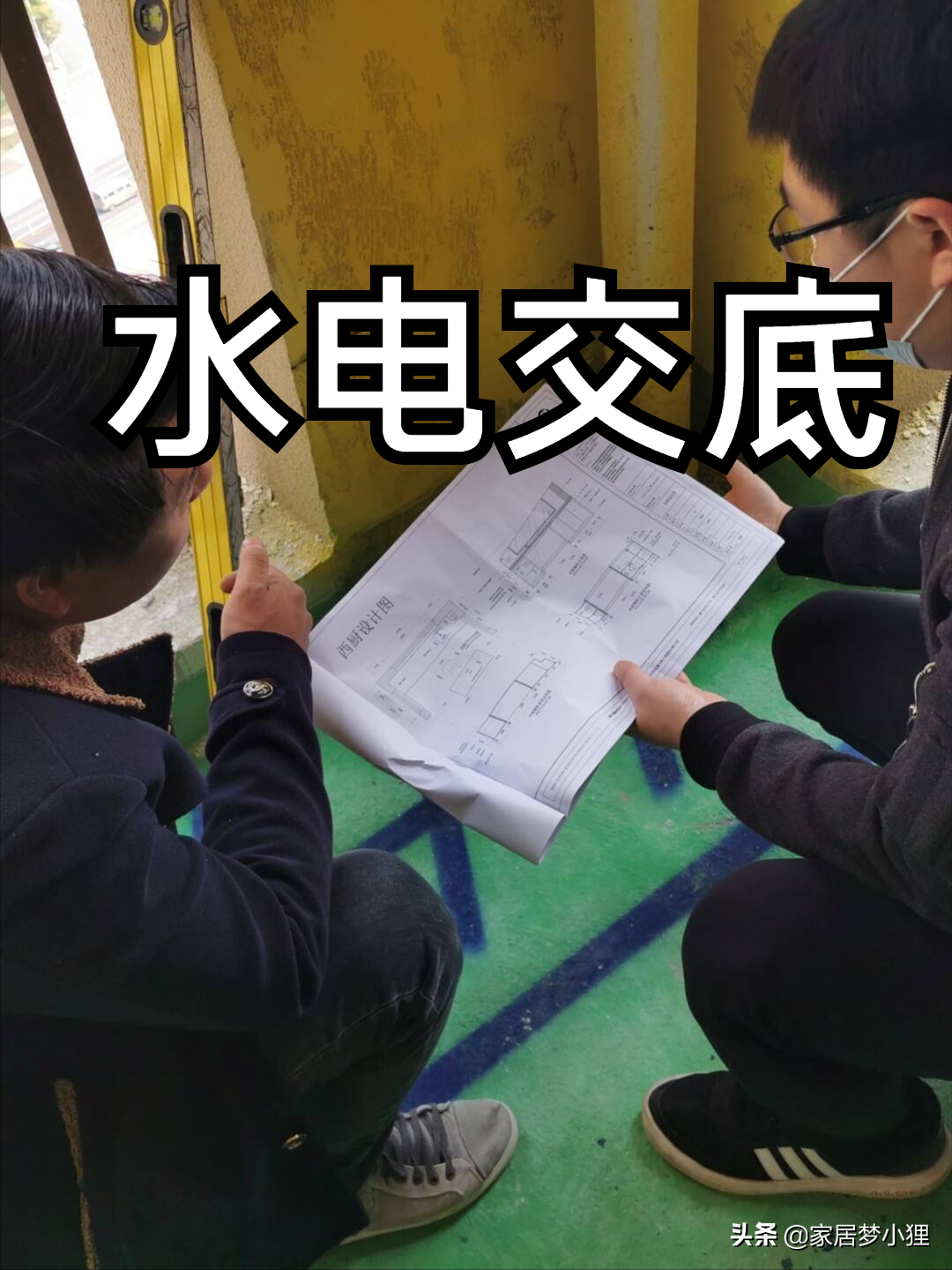

包含水电交底(业主、水电工、物业三方要全部到场,确定开关、插座、水管、灯光等的安装位置)、电路铺设、水路铺设、墙排下水改造、预埋龙头、打孔机、水电点位核对、水电核算。
→ 我要做的事:
1、选购全屋瓷砖,包括墙砖+地砖。建议选广东砖,看包装箱的地址,只有生产地址在广东才是真的,并且带有3C放射性水平A类标识,才是质量靠谱的瓷砖。
2、过门石、飘窗石材。飘窗石材首选大理石,不仅美观大方,经久耐用使用寿命长,而且容易清洗保洁。
3、初步了解家具全屋定制。当然也可以选择成品家具,不过像橱柜、衣柜,建议首选定制家具,厨房做整体橱柜,人性化设计既实用又舒服。而衣柜做到顶,储物增加的同时,顶部不积灰还美观,内部格局可根据个人需求量身定做。
具体你可以回看这2篇干货《定制橱柜十个你不问,商家就不说的坑,你遇到几个?》
《定制衣柜必问的5大问题,看完不踩坑》

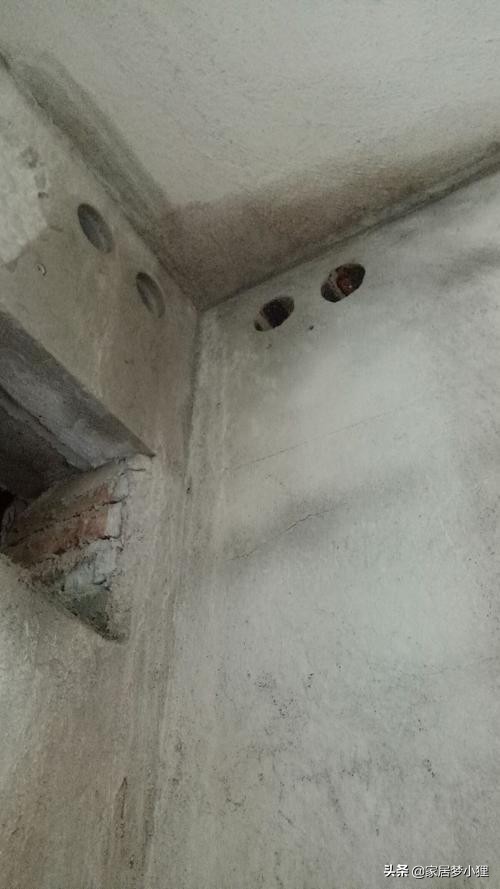

4、找师傅给房间挂机打孔。卧室空调挂机最好不要正对着人吹,否则人会受不了。加氟的时候,一定让师傅加够了。有空可以盯着安装师傅打孔,让他们小心你的墙,尽量避开角柱,免得因为空调打孔毁了新家整堵墙。
→ 注意:

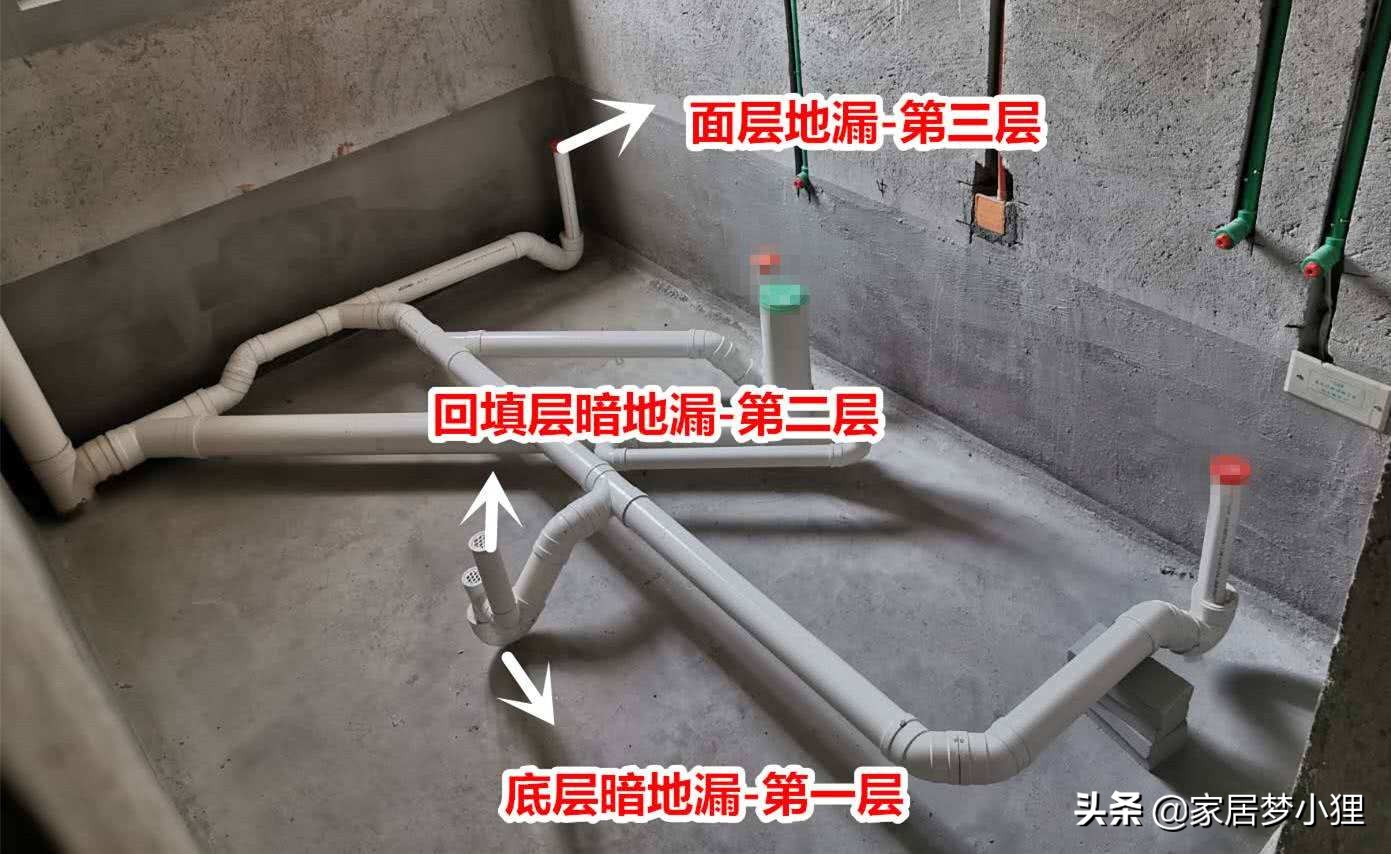

△水电期间,可以自行网购地漏,会比较便宜。买地漏时要先跟师傅确认,家里总共用几个地漏,是用在干区还是湿区,是否移位,是否有存水弯。确认好这几个问题,就可以网购如洗衣机排水地漏、淋浴排水地漏、普通场景地漏了。
△提前规划好哪些电器走电,哪些水电都走。像热水器、净水器、小厨宝是需要水电都走的。

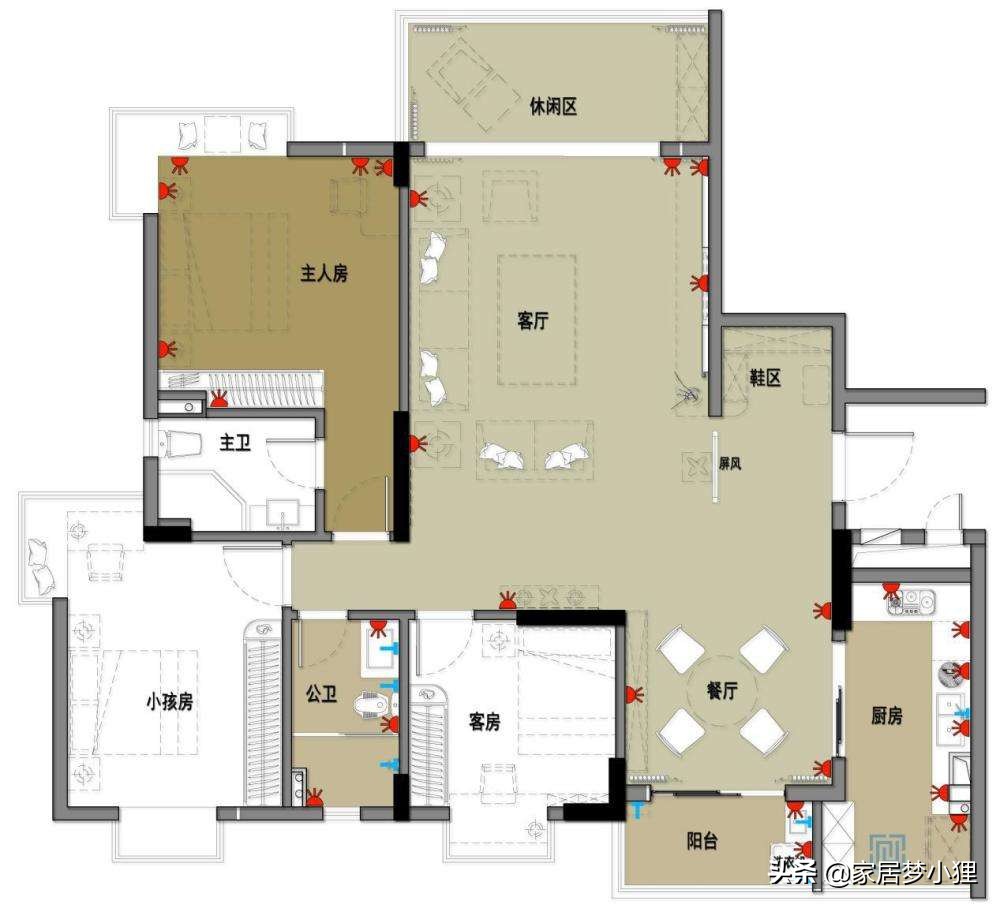

△水电点位确认。水电点位主要包括:强电点位、弱电点位、给水点位、排水点位。这个环节很重要,一定要提前确定好水电点位的高度、位置和场景,它关乎我们日常生活舒适度。避免后期出现返工,牵一发而动全身。
△水电完工后,记得找师傅要一份开关、插座、射灯、筒灯数量和尺寸要求统计表,方便后期网购相关材料。

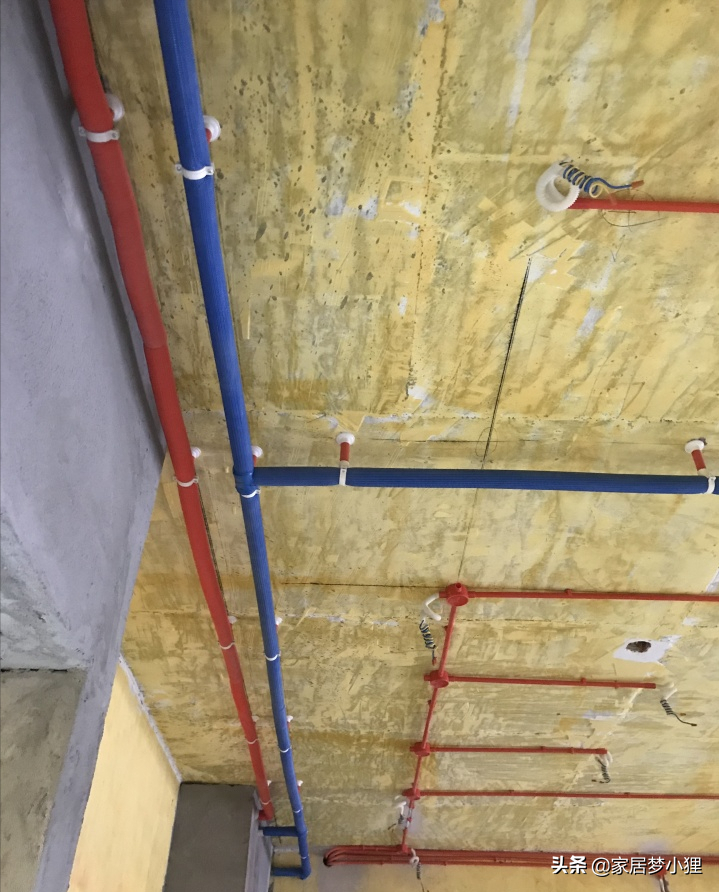

△水电开槽布管,原则是:走顶不走地,走竖不走横。特别是墙面,建议少开横槽,免得影响承重。
△特别要注意的是:水电不可以同槽,要是刚好交叉,一定是电管在上,水管在下。
三、瓦工阶段(30天左右)
所有跟水泥有关的事,都是由瓦工负责,瓦工的作用主要是砌墙、抹灰、铺砖、找平。这个阶段的项目比较多,需要注意很多细节。如果墙砌歪了,浴缸就没办法和墙面贴平。铝窗填缝若没做好,后期就容易漏水漏风等等。
→ 装修公司要做的事:
瓷砖到场、瓦工交底、防水处理、防水验收/拍照、安装地漏、全屋定制复尺、安装过门石、瓷砖保护。
→ 我要做的事:

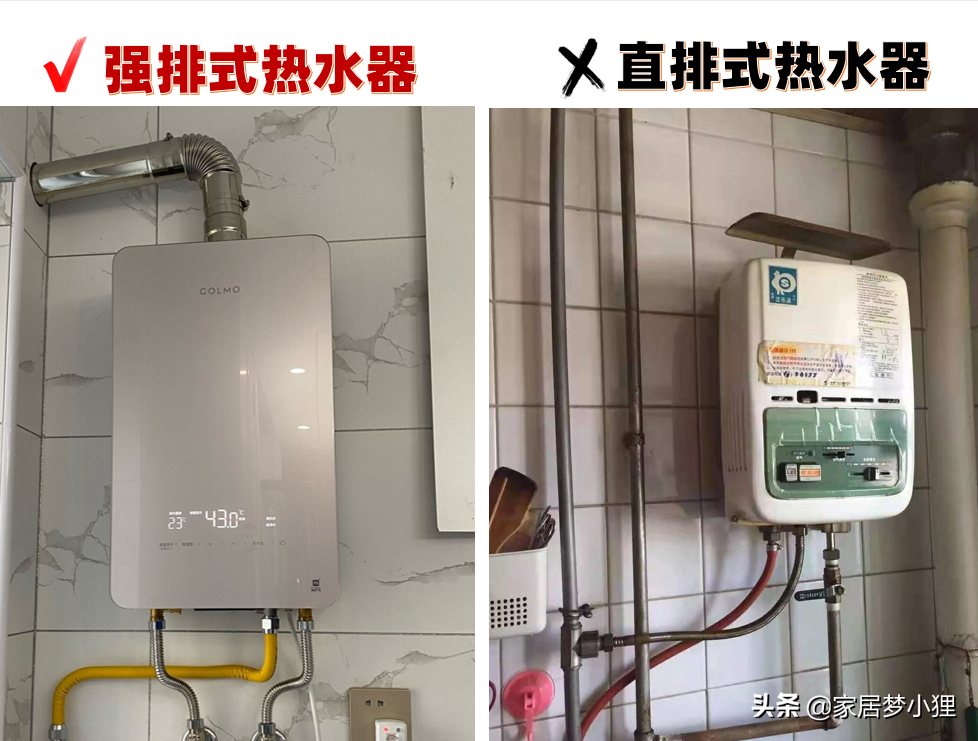

1、购买门、美缝剂、集成吊顶、热水器。其中别选电热水器,建议选燃气热水器,即用即热。注意的是:不选直排式,选强排式或平衡式更安全。
2、确认地板厚度。强化复合地板为6~8mm,三层实木复合地板8~9mm。地板太薄,脚感不好不舒服。

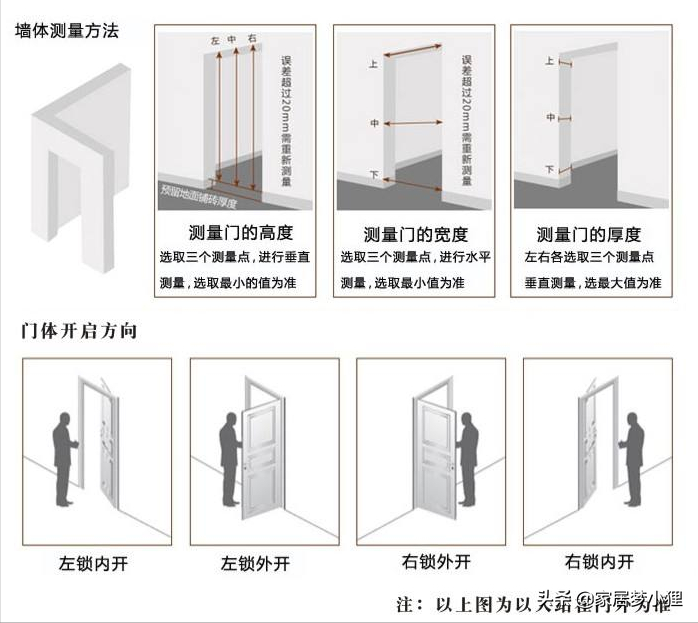

3、室内推拉门可以量尺了,量完尺寸后一定要复尺。不然后期发现尺寸不对,要么推拉门装不上,要么拆墙才能安装。
→ 注意:
△做防水要和楼下邻居打好招呼,可能要去楼下邻居家检查是否漏水。

△是否需要安装过门石,影响到前期找平的工作。建议用极窄压条代替过门石的做法,需要地面没有水平高度差。

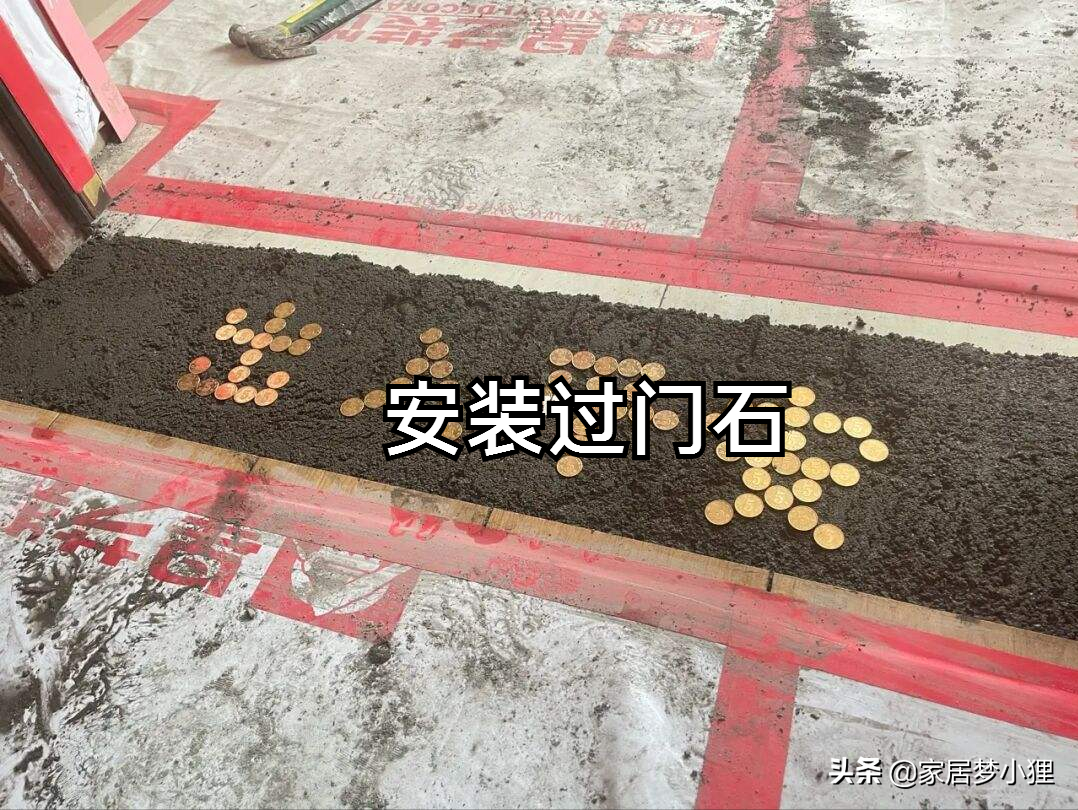

△安装过门石,若要放硬币拼“出入平安”,建议摆放时花面朝上,寓意脚下有黄金,步步生莲。更讲究的还可以放上五帝钱,讨个好彩头。
我家过门石也拼个出入平安
△厨卫贴砖时,准备好烟道止逆阀,选ABS材质的。厨房只有装了止逆阀,才能防止油烟倒灌,家里不反味。
四、木工阶段(25天左右)
瓦工完工后,木工就进场了。木工的主要工作就是:吊顶、打底,以及做衣柜、橱柜、安装门、门套等。目前主流的吊顶工艺有:轻钢龙骨吊顶、石膏板吊顶等。要是木工手艺不过关,会影响整体家居装修效果。
→ 装修公司要做的事:
木工基层、特殊造型、灯具预埋、灯具开孔位置、灯具开孔尺寸、测量门、定制家具做柜子、木工验收。
木工基层
→ 我要做的事:
1、确认墙面木饰面、石材、护墙板造型尺寸和位置。
2、准备木门+门套、垭口,同时把要安装的五金准备好,方便师傅安装木门。
→ 注意:
△木工、瓦工和油工是施工重要的三兄弟,出场顺序就是:木——瓦——油,原则是谁脏谁先上。
△我们提供五金材料(为各种板材、钉子、螺丝、免钉胶等)以后由木工安装,记得用地膜做好地砖保护,防止工地上工人或业主脚下的石子划伤到瓷砖上。

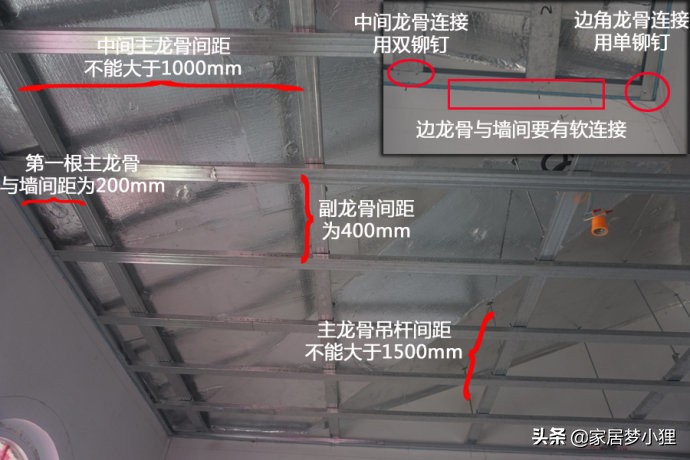

△龙骨架间隔是有要求的,用两米靠尺检查龙骨架平整和牢固度。
五、油工阶段(35天左右)
→ 装修公司要做的事:
墙面处理、确定墙面材料、打磨验收、调色刷漆、油漆完工验收。
→ 我要做的事:
1、选家具、卫浴洁具、家用电器。家具选购原则,大件选基础款,小件选设计款。储物柜类的家具如衣柜、电视柜等,建议藏八分露二分,颜值更高。卫浴洁具像洗脸盆、花洒、置物架、马桶等。建议选台下盆好清洁打理,智能马桶建议买虹吸式的,不买直冲式的。
2、全屋定制复尺。当硬装基本完工后,全屋定制设计师会再次上门复尺,来确定尺寸的准确性。复量环节,千万不能马虎。因为当确认下单生产之后,就不能再做更改了。一旦量错了尺寸,要么得加填缝板,要么得裁板然后重新加工,整改非常麻烦。

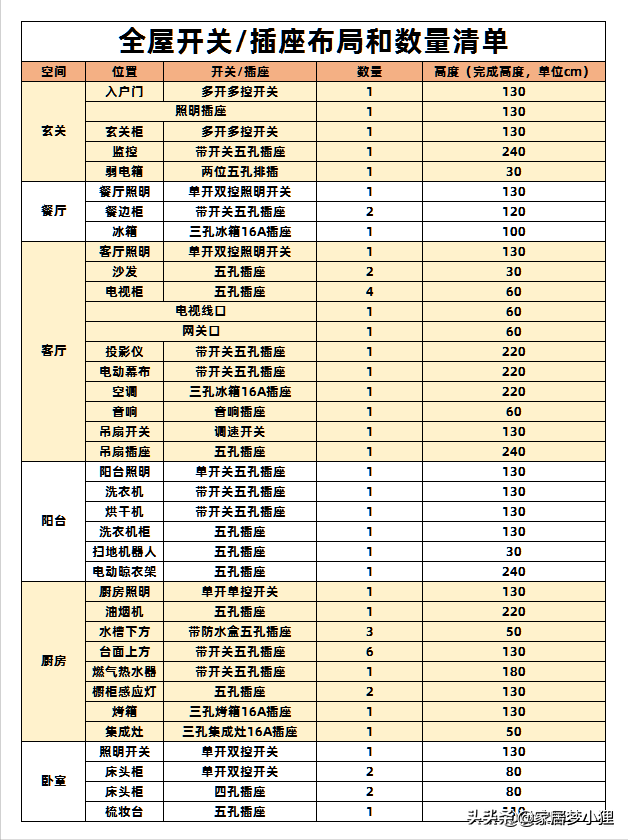

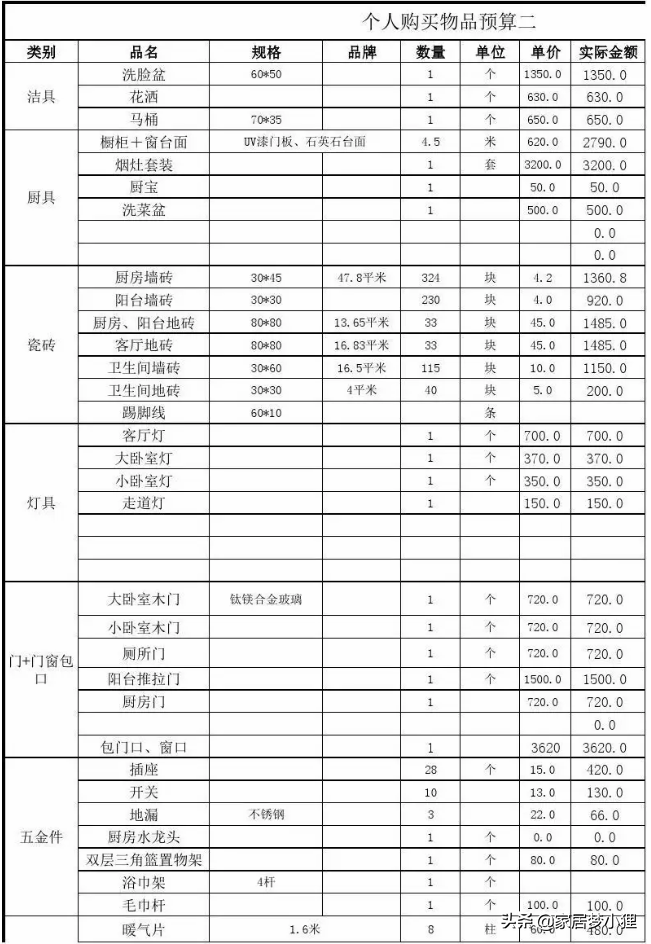

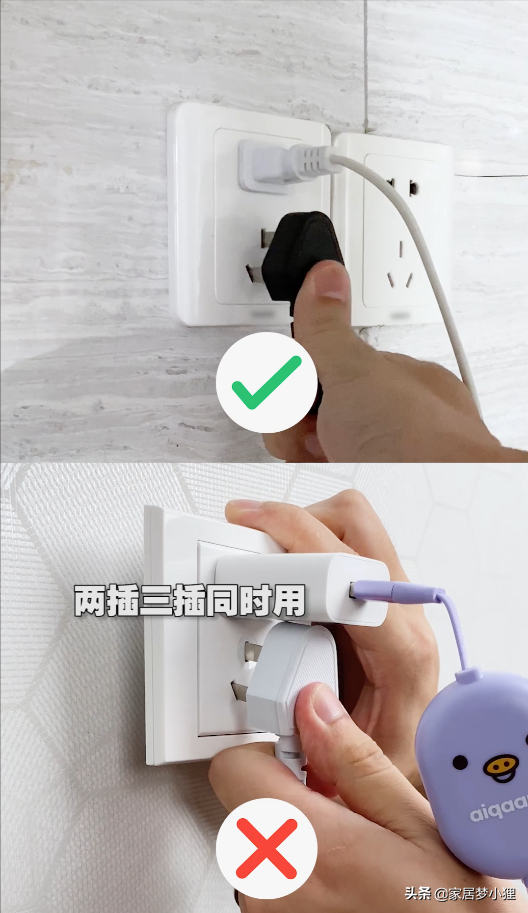

3、购买开关面板。正五孔插座,孔距至少2cm,两插三插同时用。安装插座时,要注意左零、右火、上接地。全屋开关/插座布局、数量清单,详细请看下表,建议收藏备用。
4、购买五金件。花洒选304不锈钢,既耐用又不易生锈,别选塑料花洒。角阀选不锈钢+陶瓷阀芯,不选锌合金的。
5、购买瓷砖、美缝剂。美缝剂很容易被忽略,但也很重要。美缝剂颜色,根据瓷砖来选,大理石木纹选同色,白色小砖选深灰,能选哑光的别闪光,纯色小砖你随意。
→ 注意:

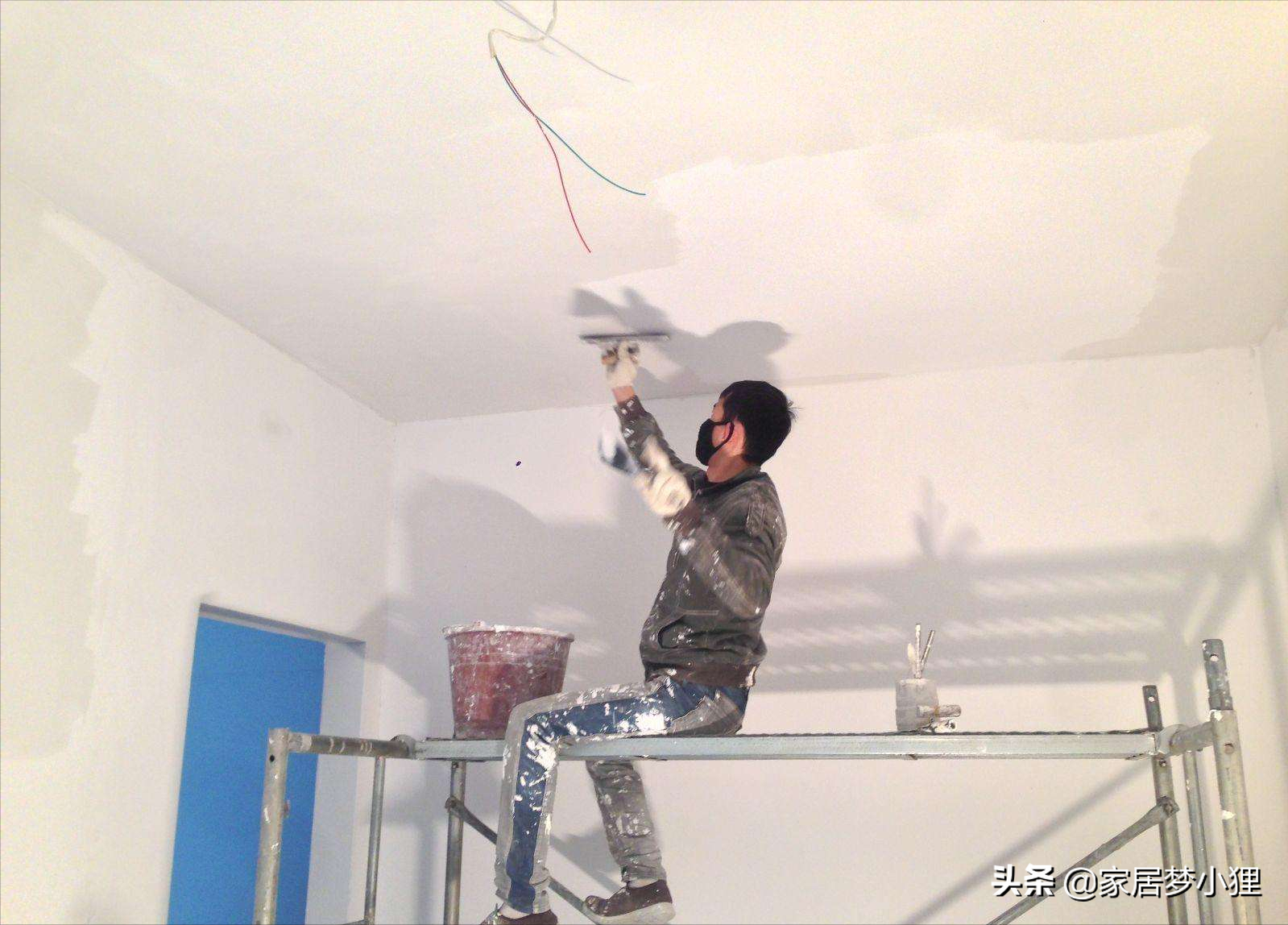

△刷墙刮腻子,一定要刮3遍,等干透再刮下一遍,不然会将前面刮好的腻子拱起来,后期容易出现裂缝。
△留一小罐乳胶漆,方便日后补漆。剩下的调色漆一定用塑料瓶装封装起来避光保存,千万不要用金属瓶。
六、安装阶段(15天左右)
→ 装修公司要做的事:
墙面保洁、开关灯具面板安装、漆面修补、小五金安装、洁具安装、柜子安装、室内木门安装。
→ 我要做的事:
1、安装完毕后,通知装修公司进行墙面修补。
2、硬装完工后,联系木地板商家预约安装。最好请专业的地板安装师傅来安装,毕竟三分地板,七分安装。先铺设防潮垫,再铺木地板。
3、多余的剩砖等材料,要留一小部分再退掉。墙砖、地砖都预留几块备用,以后若局部瓷砖空鼓也能更换,色差不会太大。腻子粉、乳胶漆也留些备用,家里入住后特别是有小孩的,墙面被乱画一通也能自己修补。
4、预约开荒保洁时间,避免后期留卫生死角。装修开荒保洁别自己做,做的人都后悔了,太难搞又太累了。没有金刚钻,不揽瓷器活,专业的事情交给专业的人做。注意开荒保洁的顺序:由内往外 → 由上往下 → 由难到易。
→ 注意:
△不太建议找木工师傅现场打柜子,因为好的木工师傅难找+出场费贵,性价比不高,样式花色等也比较单一。除非你要做纯原木,要做雕龙画凤之类的。像家里的衣柜、电视柜、餐边柜等,建议找专业定制,不仅样式多,风格适合现代人的审美需求,而且量身定做,工艺精良。
!!软装阶段!!
七、家具家电进场阶段
1、家具进场也有顺序,原则上按照“先大件再小件,由内而外”的顺序进场。千万别在最后这一步功亏一篑,不然到时候手忙脚乱。
2、购买家具家电时,可以先考虑购买生活必需品,再慢慢选购其他东西。
3、窗帘最好就近选择厂家,现场挑材质和颜色。按定高布算价钱,能便宜一半。窗帘选涤纶混纺,有型抗皱,垂感好不粘毛。开间四米以上做2倍褶皱,四米以下做1.8倍好看又大气。
八、通风、去甲醛

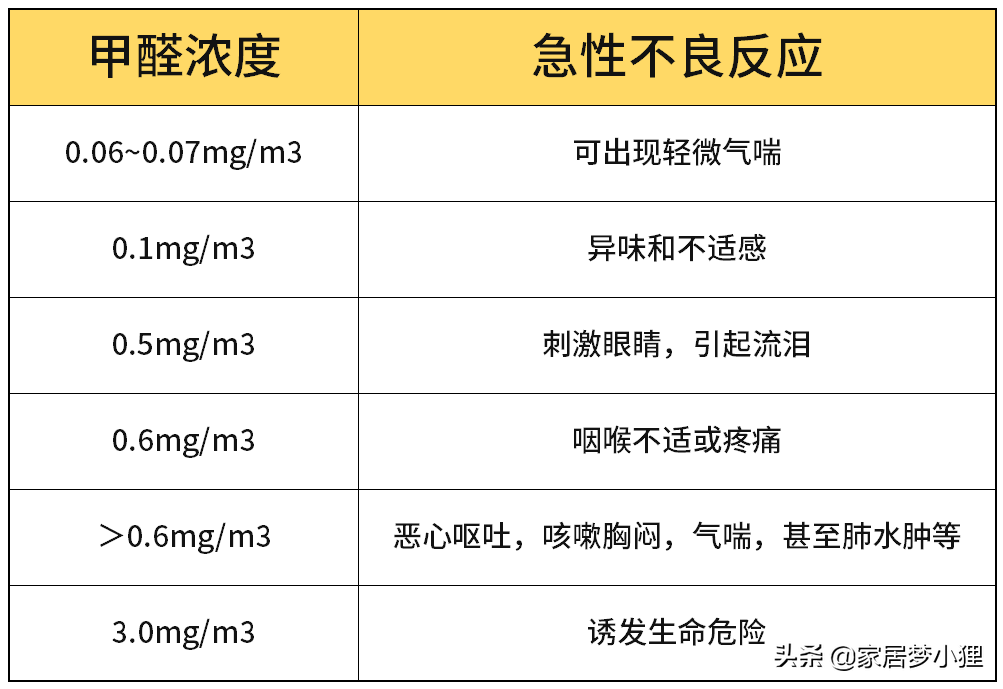

自然通风至少3~6个月左右,特别家里有孕妇或者有小孩的,等到室内的甲醛等有害气体慢慢散去,再入住更安全。拒做人肉吸甲醛器,经济条件允许可以买空气净化器。最好的办法就是通风换气,效果好、成本低。
九、开开心心入住新家
新屋入伙非常讲究,选个黄道吉日。具体可以看这篇干货,一定要避开这几条忌讳。
《入住新房需要注意什么?》
以上吐血整理的新房装修全流程,建议提前收藏,以免刷完找不到我了。创作不易,感谢大家一键三连的支持
为您推荐
-
《声之形》:这部动漫颜值高,唯美 2022-04-11
-
癌细胞最喜欢吃的早餐,鸡蛋牛奶无 2022-04-11
-
装修第一个月需要做什么?最后一点 2022-04-11
-
「装修2个月,吵架40次,我决定离婚 2022-04-11
-
巩固拓展党史学习教育成果,永远做 2022-04-11
-
为实现中华民族伟大复兴的中国梦而 2022-04-11
-
2022两会热词:树立中华民族共同体理 2022-04-11
-
2022两会政府工作报告重要知识点介绍 2022-04-11
-
热点分析:2022北京冬奥会知多少 2022-04-11
-
热点分析:砥砺前行 接续奋斗 2022-04-11
热门标签
SEO优化 网站制作 网站建设价格 网站建设服务 营销型网站建设 模板网站 关键词优化 网站建设 网站建设 网站建设公司 做网站 网站建设哪家好 关键词排名 企业网站制作 网站建设 建网站 网络营销 百度搜索排名 网站推广 网站建设制作 网站建设流程 网站优化培训 企业营销型网站制作 网站建设 网站建设 网络推广 搬家网站建设 装修网站建设 开锁公司 搬家公司 吊车出租 环氧地坪 格力空调维修 管道疏通 pos机 代理记账 绿植租摆 喷泉公司 印刷厂 护栏网厂家 移动厕所 发电机出租 高空作业车 假山制作 装修公司 叉车出租 空调维修 锚杆拉力计 美的空调维修 甲醛检测 塑胶跑道 蜂窝板 无缝钢管 泳池水处理设备 冷库安装 LED显示屏 彩钢房 管道泵 逆反射标线测量仪 离心泵 潜水泵 保洁公司 钢筋探测仪 起重机 少儿英语培训班 气相色谱仪 沙盘模型 工装定做 刻章 监控安装 粉刷公司 打井队 艺考培训 钢板出租 挤塑板 雕塑厂家 铝单板厂家 雾森系统 整形医院 拖车救援 不锈钢管 调查公司 私家侦探 私家侦探公司 侦探 快排全国站 seo快排 网站制设 雅思网站建设 网站建设制作 网站优化全国分站 网站制作全国分站 网站建设公司全国分站 网络营销全国分站 网络推广全国分站 网站建设城市分站 全国城市网站建设 Tag标签- 上一篇:这是我见过比较完美的装修,还没家具就很漂亮,无主灯太时尚了
- 下一篇:没有了
